近年来,桂阳县积极贯彻落实新发展理念,主动融入新发展格局,依托得天独厚的“风光”资源,大力推动风电产业发展,使新能源产业成为拉动全县经济社会快速发展的强大“引擎”。

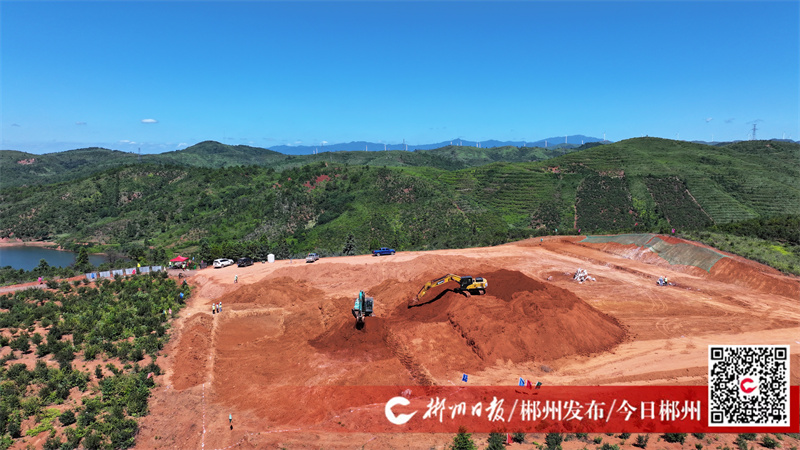

7月22日上午,在桂阳县洋市风电场的施工现场,机声隆隆,两台挖掘机正挥舞铲斗开挖风电场升压站地基。该项目横跨桂阳县洋市镇、樟市镇、雷坪镇,由中电建新能源集团股份有限公司投资,设计安装16台单机容量为5MW的风力发电机组,其中塔架最大直径为5米,总高度107米。总装机规模为80MW,总投资5.8亿元,年纳税额约1600万元。
“目前我们施工的这个升压站是由运维楼、配电楼、水供房和一些库房组成,整个施工场地铲平已经完成,正在进行运维楼的基础施工。 升压站建成之后,相当于是整个风电场运行维护的中心,能起到对全线风机进行监控以及配合以后国家电网的调度等方面的作用。”中国水利水电第八工程局有限公司洋市风电场项目总承包方负责人苏武介绍道。

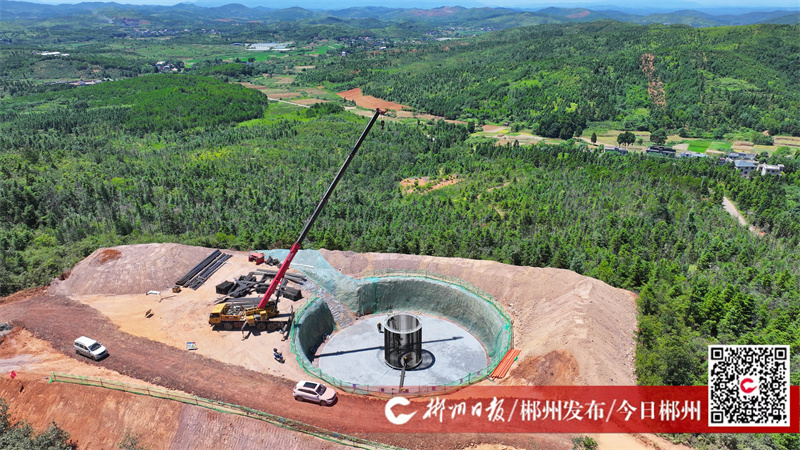

为了抢抓进度,项目建设实行分组同步施工,在不远处的一处风机平台上,可以看到一处风机桩基基础已经浇筑完毕,工人们正马不停蹄地对另一处风机基础进行钢筋焊接作业,该项目自2024年4月18日正式开工建设以来,进展顺利,各项建设工作稳步推进中。
“目前洋市风电场道路完成了18公里,风机土地铲平完成12台,风机基础混凝土完成1机,升压站铲平完成。施工过程中,总承包单位、地方党委政府给予了我们大力的支持。”中电建新能源集团股份有限公司华中分公司洋市项目负责人李成说。
项目落地快、准、稳得益于桂阳县持续优化的营商环境,当地成立项目推进工作专班,完善“要素跟着项目走”的保障机制,优化要素资源配置,做好项目落地服务保障工作。
“我们成立了工作专班,安排了专人进驻项目指挥部合署办公,24小时跟踪服务。第一时间掌握项目的进展,第一时间解决项目中存在的问题,第一时间排查、化解项目中存在的矛盾,为项目的顺利实施提供了坚强的保障 。”桂阳县洋市镇镇长胡智军说道。
该项目计划2024年12月31日全容量并网,这是中国电建新能源集团股份有限公司在桂阳县投资建设的第6个新能源项目,项目投产后,6个新能源项目总装机规模将达到33.6万kW,预计年纳税总额超过6500万元。待该项目建成投产后,桂阳县的风电光伏装机容量将突破100万千瓦。
当前,桂阳县正在加快构建“3+4”现代化产业体系,其中新能源新材料产业与有色金属、家居智造被列为三大主导产业。这一战略布局为桂阳县的新能源产业发展提供了强大的支持。截至目前,该县已建成风电项目13个、光伏电站项目3个,装机规模92.5万千瓦,居全省县域第一。
